Проект, приостановленный из-за разногласий между подрядчиками, вновь сдвинулся с мертвой точки.

Между АО «Социально-предпринимательская корпорация “Ертіс”», ГКП «Теплоэнергия» Глубоковского района и ТОО Mimsan Industry Boilers заключено трёхстороннее соглашение о завершении строительства котельной в посёлке Глубокое.

Как сообщили в отделе жилищно-коммунального хозяйства, пассажирского транспорта и автодорог Глубоковского района ВКО, достраивать объект компания-инвестор будет самостоятельно.

«В рамках этого сотрудничества АО “СПК “Ертіс” обеспечивает общее сопровождение и координацию проекта, включая административные и организационные вопросы, ГКП “Теплоэнергия” предоставляет объект незавершенного строительства, переданный в коммунальную собственность, и земельный участок, инвестор принимает на себя обязательства по разработке проектно-сметной документации, получению положительного заключения государственной экспертизы, завершению строительства котельной до 30 октября 2026 года», — пояснили в ведомстве.

Ранее проект реализовывался в рамках государственно-частного партнёрства. Основной договор был подписан в июне 2020 года между управлением энергетики и ЖКХ ВКО, отделом ЖКХ Глубоковского района и АО Mimsan Endustry Kazanlari Sanayi ve Ticaret Anonim Sirketi. В соответствии с дополнительным соглашением за 2021 год, сумма проекта превышала 5,67 млрд тенге. Позднее права и обязанности частного партнера были переданы вновь созданному ТОО Mimsan Industry Boilers.

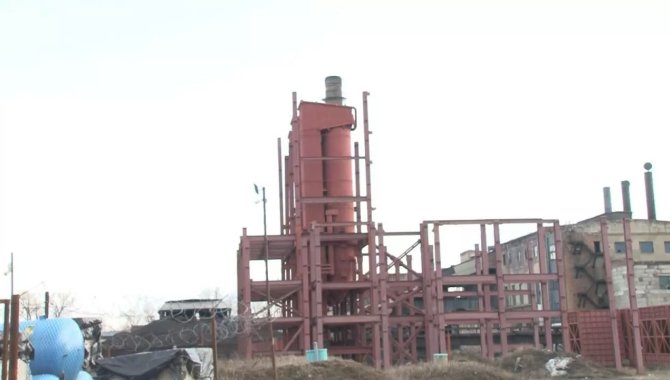

Первоначально завершение строительства планировалось на октябрь 2021 года, но работы остановились из-за спора между частным партнером и генеральным подрядчиком — ТОО Sigmastroy. На тот момент был смонтирован только металлический каркас, а также завезено турецкое оборудование на сумму более 435 млн тенге.

В итоге акимат обратился в суд с требованием расторгнуть договор. Частный партнёр не согласился, заявив, что срыв сроков произошел по вине подрядчика и отказываться от проекта он не намерен.

Суд частично удовлетворил требования заказчика, постановив расторгнуть договор ГЧП, обязать инвестора демонтировать оборудование и освободить строительную площадку.

При этом иск частного партнёра о признании незаконными действий госорганов и продлении сроков реализации проекта остался без удовлетворения. В суде представители инвестора подчеркивали: в проект уже вложено более 1,2 млрд тенге собственных средств.
